Как на Усть-Каменогорской ГЭС возвращают в работу после ремонта гидроагрегаты

Как на Усть-Каменогорской ГЭС возвращают в работу после ремонта гидроагрегаты

Как на Усть-Каменогорской ГЭС возвращают в работу после ремонта гидроагрегаты 01.10.2026

На основной для областного центра гидроэлектростанции идет активная подготовка к осенне-зимнему периоду, а также реализуют главный инвестпроект по модернизации гидроагрегата №4

Для ГЭС инвестиции в надежность и эффективность самого производства - приоритет развития и, в принципе, возможность существования самой станции, передает корреспондент Устинка LIVE.

На надежное оборудование, своевременные ремонты, постоянную диагностику и модернизацию здесь вкладывают миллиардные средства. К примеру, один из ключевых проектов - полная замена последнего родного гидроагрегата станции.

В логике устойчивого развития важно не только получить результат сегодня, но и сохранить способность станции надежно и эффективно работать завтра, - уверен начальник электрического цеха УК ГЭС Владимир Селиванов. - Именно поэтому инвестиции в обновление оборудования - это вклад в будущее ГЭС. Один из главных проектов сегодня - модернизация гидроагрегата №4. Новое оборудование позволит увеличить его мощность более чем на 12 мегаватт, а коэффициент полезного действия - до 98%.

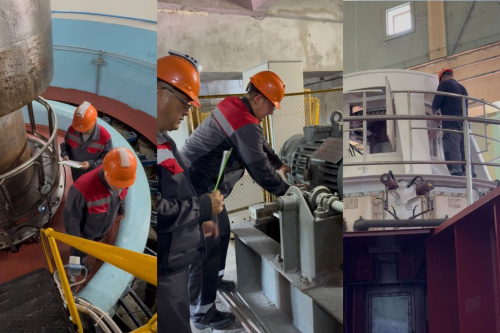

Сейчас одним из важных этапов работы является завершение текущих ремонтов гидроагрегатов и их возвращение в работу. На станции рассказали, как происходит этот сложный процесс. Сначала специалисты готовят гидромеханическую часть. Во время ремонта доступ воды к агрегату перекрывают затворы. После завершения всех работ оборудование осматривают, проверяют готовность систем, а затем с помощью лебедок поднимают затворы и заполняют проточную часть водой.

На этом этапе важно убедиться, что все работает штатно и нет дефектов. Одновременно электромонтеры главного щита управления готовят электрическую часть: восстанавливают рабочую электросхему, выполняют необходимые переключения, вводят в работу системы управления, автоматики и релейной защиты. И только после того, как гидромеханическая и электрическая части готовы, оперативный персонал дает команду на пуск, - поясняют гидроэнергетики.

Ну а дальше в работу вступает автоматика: поток воды приводит во вращение турбину и ротор генератора, агрегат набирает необходимые обороты, генератор синхронизируется с энергосистемой и включается в сеть. Однако именно последующий постоянный контроль также является гарантом устойчивого производства.

Действующая у нас система вибромониторинга постоянно контролирует состояние гидроагрегатов, помогает вовремя выявлять изменения и предупреждать возможные неисправности. Автоматизированная система диагностики и контроля непрерывно следит за состоянием гидротехнических сооружений. Данные почти с 400 датчиков позволяют специалистам своевременно замечать изменения. Так контроль работы гидроагрегатов и выработки электроэнергии идет каждую секунду. Модернизировать оборудование, контролировать его состояние, предупреждать риски и эффективно использовать ресурсы - значит обеспечивать надежность и устойчивую работу станции сегодня и в будущем, - резюмирует Владимир Селиванов.

Для информации, в 2025 году Усть-Каменогорская ГЭС выработала 1,8 млрд кВт/ч электроэнергии, что закрывает потребность областного центра примерно на 15 месяцев. То есть наша станция работает с профицитом энергоснабжения.
